Resumen del proyecto

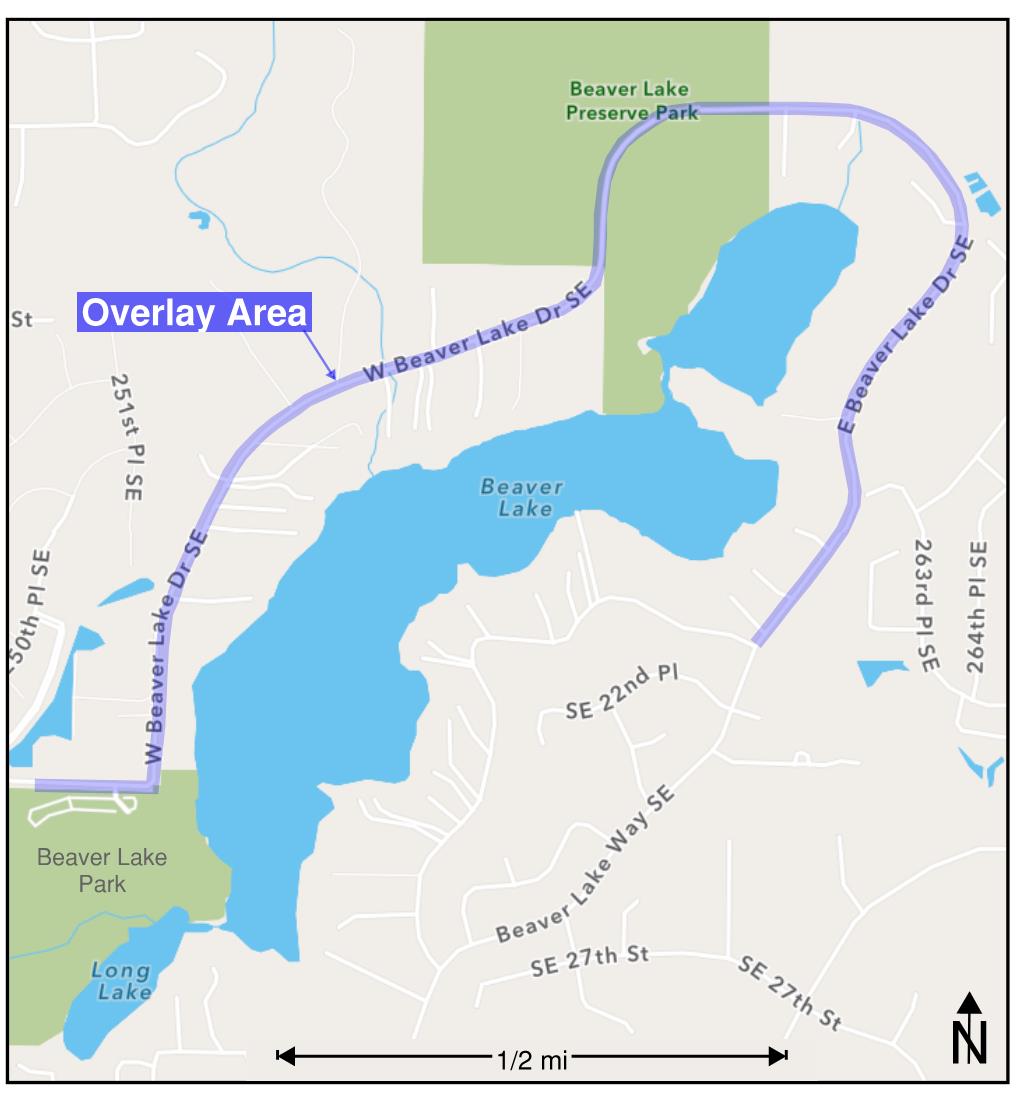

El Proyecto de Superposición 2025 de la Ciudad de Sammamish reemplazará la capa de pavimento superior en una sección de 1 milla de largo de East/West Beaver Lake Drive SE. Los principales elementos de trabajo incluyen la remoción de la capa superior de pavimento existente, reparaciones de pavimento y la colocación de una nueva capa de pavimento de mezcla asfáltica en caliente y nuevas marcas viales.

Este proyecto es parte del Programa de Gestión de Pavimentos de la Ciudad de Sammamish, que proporciona un mantenimiento importante de las carreteras. Este mantenimiento incluye superposiciones de calles, rehabilitación de pavimentos, reparación de bordillos y aceras y trabajos de reacondicionamiento apropiados para Estadounidenses con Discapacidades (ADA). Los proyectos de recubrimiento de pavimento también reemplazan las marcas del pavimento y los bucles de detección de vehículos para las señales de tráfico. Para obtener más información sobre el Programa de Gestión de Pavimentos, visite el siguiente enlace.

https://www.sammamish.us/projects/pavement-management


Actualizaciones del proyecto

20 de junio de 2025

Se ha presentado el borrador del cronograma de construcción. Las fechas de inicio y finalización netativos son el 26 de junio y el 31 de julio, respectivamente. Consulte la sección Información de construcción a continuación para conocer las tareas específicas del proyecto.

Proyecto Timelime

El cronograma a continuación es aproximado y está sujeto a cambios.

Hito

Fecha anticipada

Inicio del proyecto

Septiembre - Octubre 2024

Pre-Ingeniería

Noviembre - Diciembre 2025

Diseño

Enero - Abril 2025

Licitaciones y Negociaciones de Contratos

Mayo 2025

Pre-Construcción

Junio 2025

Construcción

Julio - Agosto 2025

Cierre del proyecto

Octubre - Noviembre 2025

Información de construcción

Cronograma de construcción

Descripción de la obra

Fechas

Preparación del sitio y notificaciones

26 de junio – 3 de julio

Esmerilado y recubrimientos de asfalto

7 de julio – 16 de julio

Restauración de Propiedades

17 de julio – 22 de julio

Ajustes de servicios públicos

23 de julio – 29 de julio

Trazado de líneas

30 de julio – 31 de julio

Horas de trabajo

La construcción generalmente comienza a las 7:00 a.m. y termina a las 5:00 p.m., todos los días. Las horas reales de inicio y finalización pueden variar ligeramente según el progreso de la construcción. Si la pavimentación continúa durante el año escolar (29 de agosto), el horario de trabajo se cambiará de 9:30 a.m. a 3:30 a.m.

Control de Tráfico

La mayoría de las calles permanecerán abiertas durante la mayor parte de la construcción, pero el tráfico se reducirá a un carril compartido controlado por banderilleros. No habrá suficiente espacio para dar vuelta en U en las zonas de trabajo, por lo que los conductores que deseen dar la vuelta deberán viajar hasta la siguiente señal de tráfico fuera de la zona de trabajo.

Acceso a la entrada

La mayor parte del tiempo, los caminos de entrada y las intersecciones permanecerán abiertos. En los callejones sin salida, las cuadrillas trabajarán con los residentes para cerrar temporalmente el callejón sin salida para que las operaciones de pavimentación puedan completarse rápidamente. Durante el proceso de pavimentación propiamente dicho, suele haber un período de tiempo de dos a tres horas en el que no se permite el acceso a los caminos de entrada. Este es el tiempo necesario para que el pavimento se enfríe y se endurezca antes de que el tráfico pueda circular por él.

Estacionamiento en la calle

En los días de construcción, se deberá restringir el estacionamiento en la calle. Se colocarán letreros antes del trabajo para notificar a los residentes de las restricciones de estacionamiento.

Programa de Residuos y Reciclaje

El horario de residuos y reciclaje no se modificará debido a la construcción. Cuando coinciden los días de pavimentación y recogida de residuos, trabajamos con el servicio de recogida para ajustar su horario de rutas y centrarnos primero en las calles que se están pavimentando. Si hay obras en su vecindario, asegúrese de sacar sus desechos y reciclaje muy temprano.

Rutas de autobuses escolares

Si la construcción continúa durante el año escolar, las rutas y el horario de los autobuses escolares no se cambiarán. Trabajaremos con el contratista de pavimentación y los distritos escolares locales para garantizar un servicio sin obstáculos en todos los vecindarios.

Poda de árboles

Es posible que la poda de árboles deba realizarse frente a su casa. Si hay vegetación frente a su propiedad que se extiende hacia la calle, será necesario podarla para permitir que el equipo vuelva a pavimentar la calle. Recorte la vegetación a lo largo de su propiedad si este es el caso. Las cuadrillas de la ciudad o el contratista podarán la vegetación según sea necesario para el proyecto. Sin embargo, solo harán lo mínimo necesario para despejar el camino para la pavimentación y es posible que el propietario de la propiedad adyacente deba completar algunos recortes adicionales después.

Cortes de calle

La Ordenanza #02001-78 prohíbe la excavación de carreteras repavimentadas o recién construidas durante un mínimo de cinco años después de la construcción o pavimentación. Si planea realizar algún trabajo de servicios públicos subterráneos, como agua, alcantarillado, teléfono, gas, electricidad, etc., se le recomienda encarecidamente que acelere este trabajo si implica trabajos de servicios públicos debajo del nuevo pavimento. Por favor, llámenos lo antes posible para coordinar este trabajo.
