Louis Thompson Tightline
¿Qué está pasando ahora?
Actualización*** El pavimentado final está programado del 1 al 3 de junio
Trabajos actuales: Finalización de asfalto de Louis Thompson Road programada para comenzar el 1 de junio

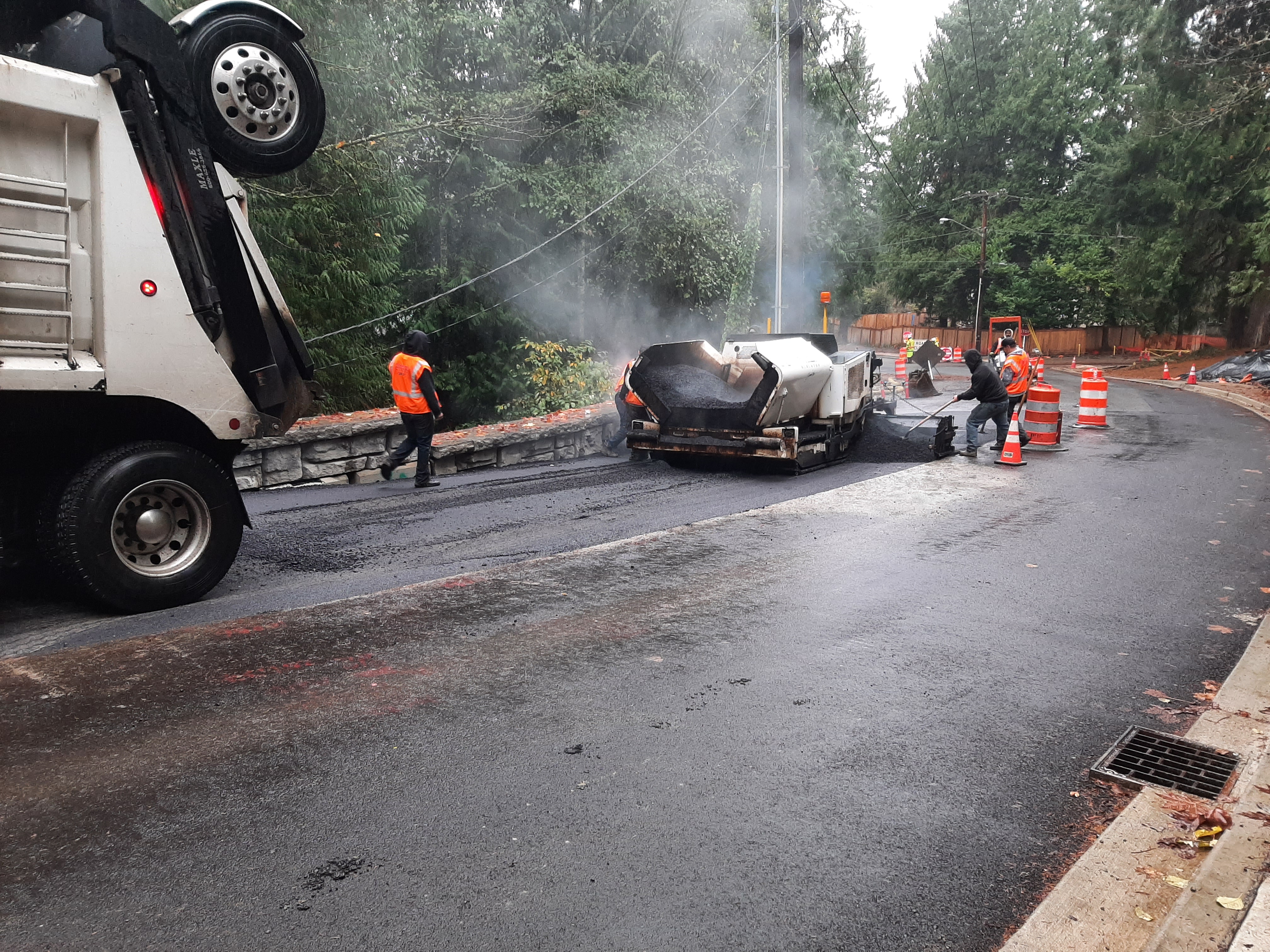

El contratista planea comenzar las operaciones finales de recubrimiento de pavimento en Louis Thompson Road a partir del 1 de junio. Se espera que el asfaltado dure aproximadamente tres días, comenzando cerca de East Lake Sammamish Parkway y avanzando cuesta arriba en etapas hacia el puesto 210 SE para el tercer día.
Antes del asfaltado, los residentes verán las operaciones de rectificado y fresado del pavimento a partir del 27 de mayo para preparar la superficie de la carretera para el pavimentado final.
Durante las operaciones de pavimentación:
- El tráfico será controlado por señalizadores, alternando el tráfico de un solo carril a través de la zona de trabajo.
- Se dará prioridad a los autobuses escolares y a los estudiantes que accedan a las paradas.
- Se espera que las calles laterales residenciales permanezcan abiertas, con cierres temporales de un solo carril que limitan las obras a aproximadamente la mitad de una intersección para ayudar a mantener el acceso local.
- Se espera que la recogida de basura y la entrega del correo solo sufran pequeñas interrupciones.
Tras el asfaltado, el contratista completará las actividades restantes de trabajo, incluyendo la instalación de la barandilla, el desmarcado final y la limpieza del proyecto.
Antecedentes del proyecto
Louis Thompson Road es una vía de conexión vital que sirve a los residentes de Sammamish y las comunidades circundantes. Históricamente, el corredor ha estado afectado por el escorrentía descontrolada de aguas pluviales. Esta fase de construcción mejorará Louis Thompson Road, pasando de210th Place Southeast hasta Eastlake Sammamish Parkway Northeast.
Tras los comentarios y preferencias de la comunidad expresados previamente, el Ayuntamiento de la Ciudad de Sammamish aprobó la implementación de la alternativa propuesta #4 en septiembre de 2022. Las mejoras previstas incluyen:
- Mejoras en los sistemas existentes de conducción de aguas pluviales, alcantarillas y zanjas en la zona para aliviar problemas de inundaciones, erosión y deslizamientos de tierra.
- Una nueva acera y carril bici en el lado norte (cuesta abajo) de la carretera para mejorar la seguridad y la conectividad con los barrios adyacentes.
- Una línea de pintura de 6 pulgadas y un arcén ensanchado de 6 pies en el lado sur (cuesta arriba) para mejorar la seguridad a lo largo de la carretera.

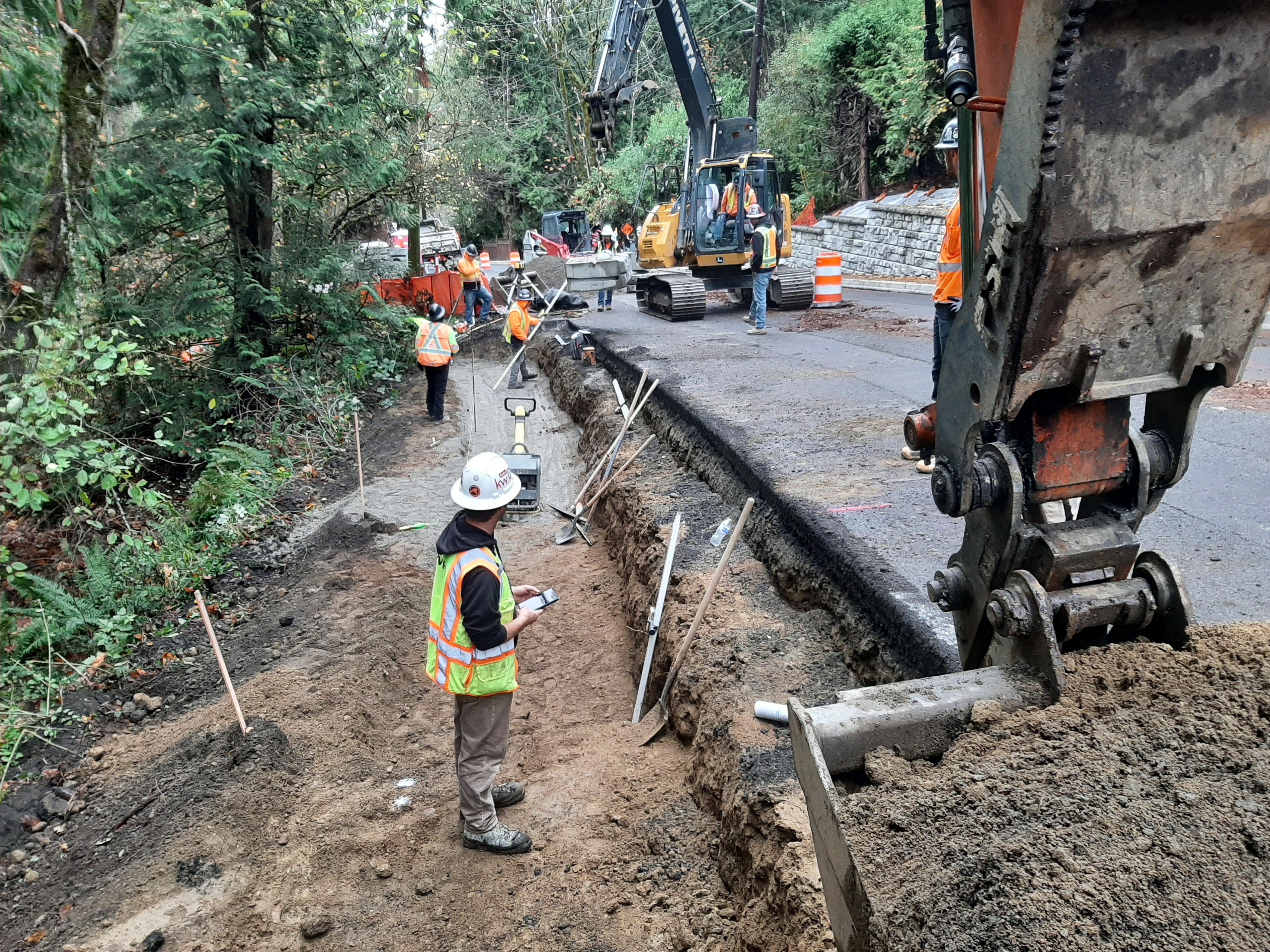

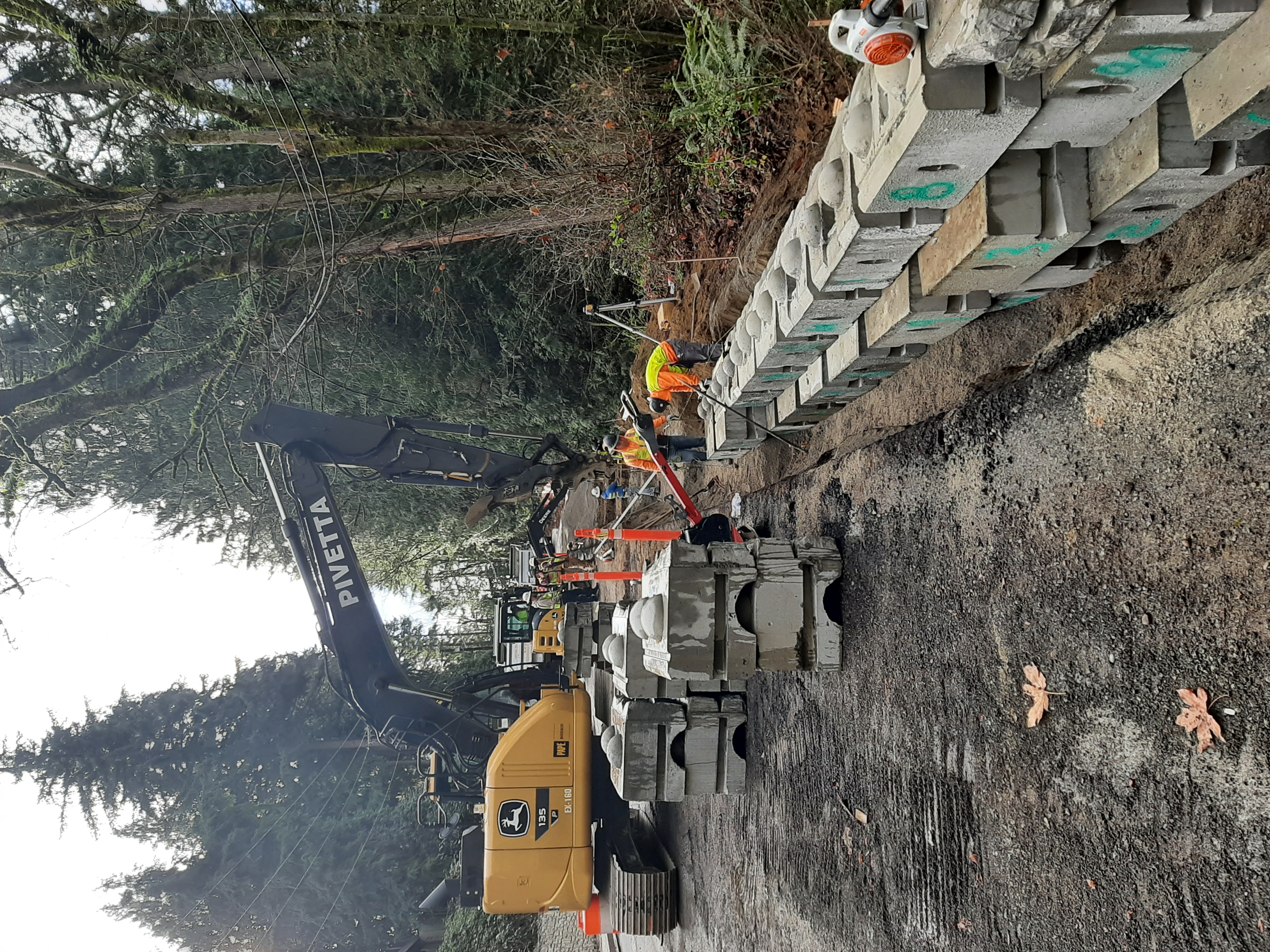

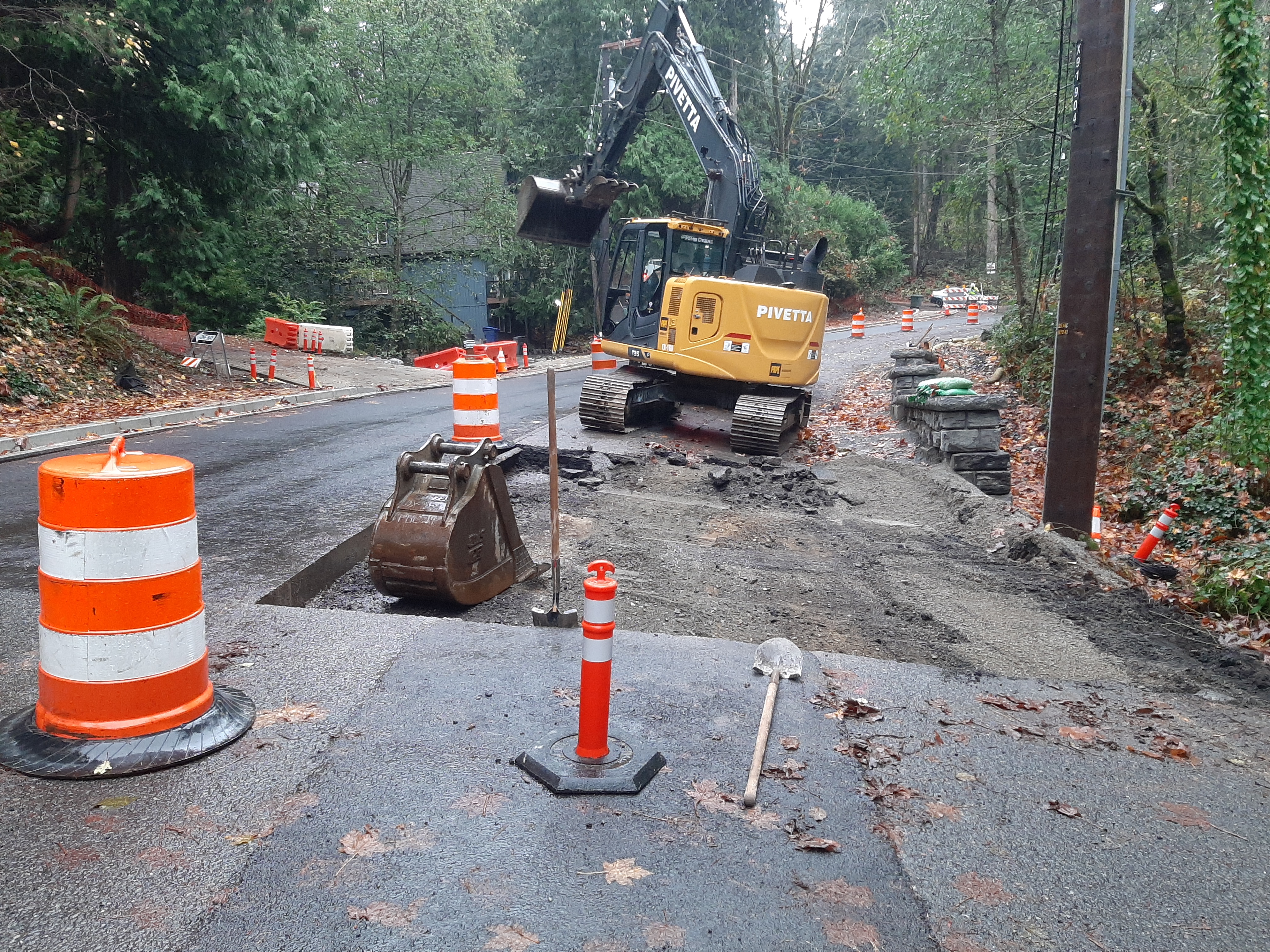

Fotos recientes
Necesidades y objetivos del proyecto
Control del escurrimiento y erosión de aguas pluviales
El escurrimiento descontrolado de aguas pluviales procedentes de la carretera existente y de las propiedades privadas circundantes provoca la erosión de las zanjas existentes y de las salidas de alcantarillas. Se implementarán mejoras en el sistema de recogida y transporte de aguas pluviales para mejorar las condiciones y reducir la frecuencia de inundaciones, la erosión y la posibilidad de deslizamientos.
Añadiendo una acera y un carril bici
Actualmente, el corredor no incluye aceras, carriles bici ni otras mejoras no motorizadas. Aunque el objetivo principal del proyecto es abordar los problemas de escorrentía pluvial, la ciudad también añadirá mejoras no motorizadas, incluyendo una acera y un carril bici para conectar los barrios adyacentes con el lago Sammamish.
Protección de arroyos y humedales
Estas mejoras irán acompañadas del compromiso de la ciudad con la protección de áreas ambientalmente sensibles, como los cruces de arroyos y los humedales. La Ciudad trabajará con la comunidad y las agencias correspondientes para garantizar que se realicen mejoras en las carreteras sin afectar negativamente a las áreas naturales y a las áreas que sirven como hábitat importante para peces y fauna.
Diseño del proyecto
Este proyecto mejorará los sistemas existentes de conducción de aguas pluviales, alcantarillas y zanjas en la zona y aliviará los problemas de inundaciones, erosión y deslizamientos de tierra. La nueva acera y carril bici mejorarán la seguridad.
Alternativa seleccionada
La alternativa preferida —seleccionada por el Ayuntamiento en septiembre de 2022 y informada por la aportación de la comunidad a principios de este año— incluirá una acera y un carril bici en el lado norte (cuesta bajada) de la carretera, así como una línea de pintura de 6 pulgadas en el lado sur (cuesta arriba) de la carretera. El lado sur (cuesta arriba) de la carretera también se ensanchará localmente para proporcionar un arcén de cinco pies de ancho en toda la zona del proyecto.
Ubicación del proyecto
Estas mejoras se construirán desde la 210th Pl SE hasta Eastlake Sammamish Parkway NE. Consulta la sección transversal y el mapa a continuación para más detalles.
Divulgación y Participación Comunitaria
Agosto 2024 - Reunión Pública Virtual #3
Gracias a todos los que asististeis a nuestra jornada de puertas abiertas virtuales el miércoles 7 de agosto. A continuación se puede encontrar una grabación de la presentación y la sesión de preguntas y respuestas.
Octubre 2022 - Jornada de puertas abiertas virtuales
Gracias a todos los que asistieron a nuestra jornada de puertas abiertas virtuales el jueves 27 de octubre. A continuación se puede encontrar una grabación de la presentación y la sesión de preguntas y respuestas. También puedes ver la presentación de diapositivas.
Mayo 2022 - Reunión Pública Virtual
Gracias a todos los que asistieron a nuestra Reunión Pública Virtual del 5 de mayo. Si no pudiste asistir, puedes ver la grabación de la presentación y la entrevista a continuación. También puedes ver la presentación de diapositivas.
- La ciudad planea implicar al público durante todo el proceso de diseño para recopilar la opinión de la comunidad sobre mejoras propuestas y construir relaciones de confianza con las partes interesadas.
- La Ciudad está comprometida con un proceso de diseño claro y transparente para asegurar que el diseño final refleje las preferencias de la comunidad y satisfaga sus necesidades actuales y futuras.
- El equipo de proyecto de la Ciudad está disponible para reunirse virtualmente con organizaciones comunitarias interesadas, escuelas, empresas, propietarios y residentes para compartir más sobre el proyecto y comprender mejor las preocupaciones, prioridades de diseño y cómo les gustaría comunicarse con la Ciudad y compartir opiniones a lo largo del proyecto.
La salud y seguridad de la comunidad Sammamish será la prioridad principal a la hora de planificar y ejecutar actividades de divulgación relacionadas con este proyecto. El equipo del proyecto espera priorizar oportunidades de participación virtual y digital en el futuro previsible.
Socios financiadores de subvenciones
- Distrito de Control de Inundaciones del Condado de King - Subvención para la Reducción de Inundaciones: 700.000 $ (Premios 2022 y 2023)
- Distrito de Control de Inundaciones del Condado de King - Subvención de Oportunidad Subregional: 192.942 $
- Departamento de Comercio - Fondos de Recuperación Fiscal Estatal y Local: 3.000.000 $
