Proyecto de Superposiciones de Pavimento 2026

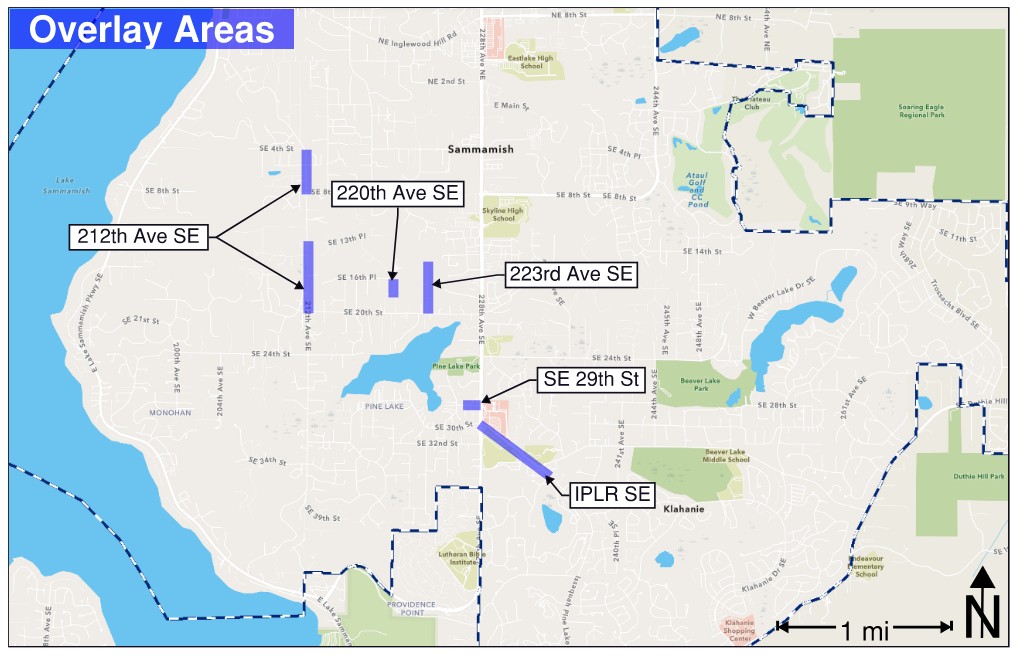

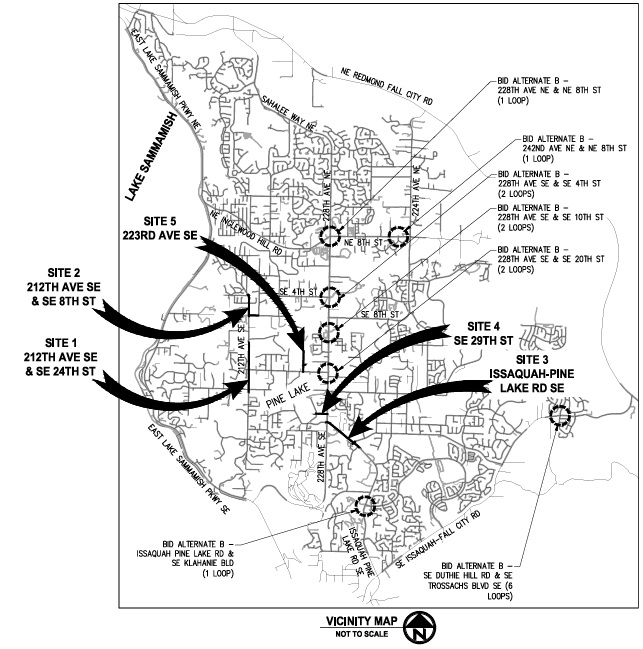

Vicinity Map of Pine Lake

Calendario de construcción

La construcción comenzó el 3 de agosto de 2026 y se prevé que continúe hasta el 19 de octubre de 2026. El calendario depende mucho del clima y puede cambiar a medida que avance la obra.

Las principales actividades previstas incluyen:

  • Preparación inicial del sitio, bajada de servicios y reparaciones de hormigón y pavimento:

    • 3–25 de agosto

  • Trabajo nocturno en Issaquah-Pine Lake Road SE:

    • Cepillado de pavimento: 17–19 de agosto

    • Asfaltado: 20–25 de agosto

  • 212th Avenue SE, SE 8th Street, 223rd Avenue SE y SE 29th Street:

    • Planeado en pavimento: 26 de agosto–1 de septiembre

    • Asfaltado: 28 de agosto–15 de septiembre

  • Ajustes de servicios, marcas en el pavimento, señalización y trabajos en bucle de tráfico:

    • Continuando hasta el 19 de octubre

Se publicarán actualizaciones adicionales de calendario a medida que avancen las obras.

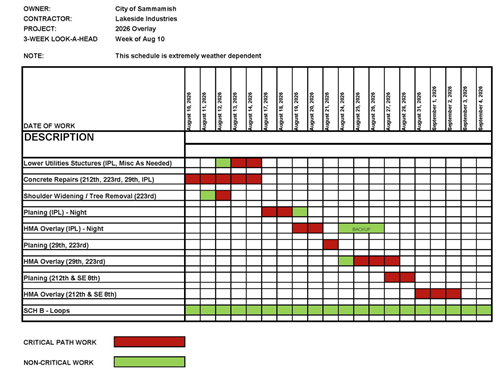

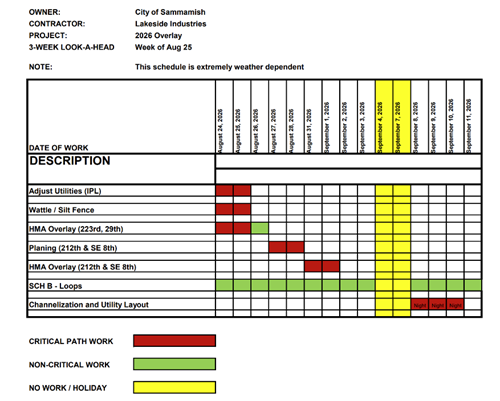

Actualización 12/08/26:


Resumen del proyecto

El Proyecto de Superposiciones de la Ciudad de Sammamish 2026 renovará el pavimento en cuatro calles de la ciudad:

  • 212th Avenue SE: desde SE24th Street hasta SE14th Place, y SE8th Street hasta SE4th Street
  • Issaquah-Pine Lake Road SE: desde la 228 th Avenue SE hasta la 234th Avenue SE
  • SE29th Street: desde 228th Avenue SE hasta 226th Avenue SE
  • 223rd Avenue SE: desde SE20th Street hasta el extremo norte de la carretera

Los principales trabajos incluyen la eliminación de la capa superior del asfalto existente, reparaciones en la subbase, la colocación de nuevo pavimento de asfalto en caliente y la instalación de nuevas marcas en la carretera. Las rampas de los bordillos peatonales adyacentes también serán mejoradas para cumplir con la normativa ADA.

Este proyecto forma parte del Programa de Gestión de Pavimentos de la Ciudad de Sammamish, que realiza un mantenimiento importante de las calles en las vías. Este mantenimiento incluye superposiciones de calles, rehabilitación de pavimentos, reparación de aceras y aceras, y trabajos adecuados de modernización para estadounidenses con discapacidad (ADA). Los proyectos de recubrimiento de pavimento también sustituyen las marcas de pavimento y los bucles de detección de vehículos en semáforos. Para más información sobre el Programa de Gestión de Pavimentos, visite el enlace a continuación.

https://www.sammamish.us/projects/pavement-management


Proyecto Timelime

El calendario que aparece a continuación es aproximado y está sujeto a cambios. Por favor, continúe consultando la página web del proyecto para actualizaciones.



Hito

Fecha prevista

Inicio del proyecto

Enero de 2026

Diseño

Febrero - Mayo 2026

Licitación y negociaciones de contratos

Mayo - junio 2026

Preconstrucción

Agosto 2026

Construcción

Agosto - octubre 2026

Cierre del proyecto

Q4 2026







Public Works

City Engineer

Lei Wu

Public Works

Associate Stormwater Engineer

Jayden Abrams
(425) 295 0551
